地坪漆施工前期准备工作不足,容易造成起砂、粉化以致表面抗拉强度下降,或是表面处理不佳,地面存在油污以及其它可以与地坪漆发生反应的物体,从而影响到地坪漆的附着力引起地坪起壳。基层含水率太高,也会影响漆膜的粘结性,处理好基面,可以很大程度的避免地坪起壳、气泡、脱层等弊病。
地坪漆施工对基面的要求
1、基层表面必须密实,无疏松、起砂、脱层现象;
2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上;
3、基层表面平整度达到2米,直尺检验高低落差不大于3mm;
4、首层环氧地面施工,应先进行地面防潮处理;
5、基面含水率要求小于6%;
6、对于刚施工完毕的混凝土基面必须要有足够的硬化时间,一般在相对湿度65%,温度20°以上的情况下,正常需要进行自然干燥28天以上才进行环氧地坪漆施工。
地坪漆施工对环境的要求
1、施工场地地面堆放物、工程垃圾及施工设备清场;
2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入;
3、墙面、顶壁不得有漏水、渗水现象;
4、施工区域保证足够照明,确保施工人员有良好的视线;
5、施工区域有良好的通风设施,保证施工时或施工后空气的流动,有助于油漆层干燥,缩短固化时间。
前地面处理
1、对于水泥或水磨石地面有油污的(食用油、机油等),视油污渗透情况处理,如果渗透较深那就需要重新浇筑混凝土,如果渗透不严重,先用氢氧化钠(俗称烧碱)洒于已用水冲湿的地表面,用竹扫把反复擦洗,然后用水冲洗干净,可反复2-3次,直到表面无油迹为止。施工人员要穿长筒水靴、戴橡胶手套操作,以防烧碱腐蚀皮肤。也可以视油污的品种考虑用相关溶剂清洗后挥发干燥。
2、对于有旧油漆的地面,如该油漆易起壳、脱落或与油漆起反应,则必须全部铲除或打磨掉,然后才能施工。如该油漆面大部分附着力良好,且不与地板漆起反应,则先铲除易脱落部分漆皮,再用打磨机或手持砂纸将旧油漆表层打毛,以增强新漆的层间附着力。
3、不太平整、有水泥结块、浮水泥渣的地面,先用金刚石水磨机打磨一遍,然后清扫、吸尘。

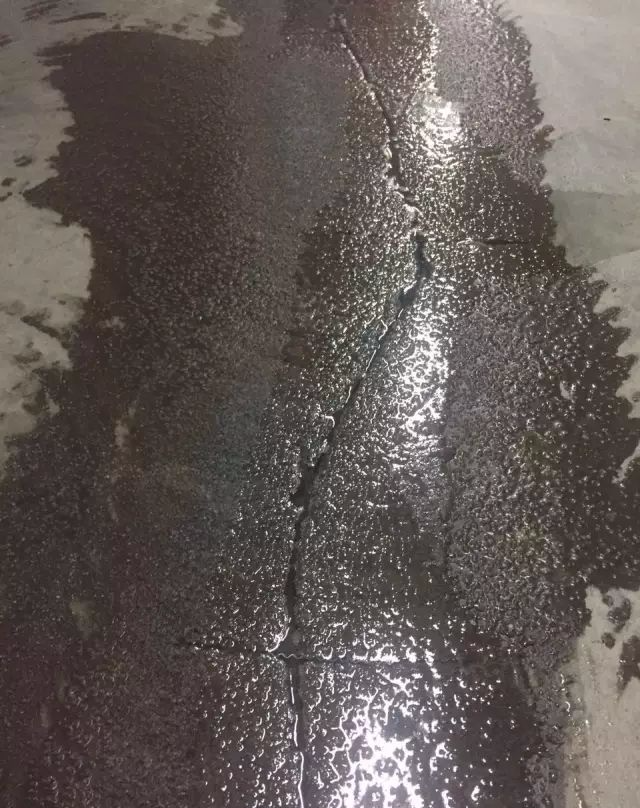

4、对于较深的伸缩缝,须先用彩色弹性胶填充到低于地平面约1-2mm的高度,然后用快干硬油漆腻子刮平;对于已填了沥青的伸缩缝,要将缝中的沥青铲平到低于地平面1-2mm的深度,然后用快干硬油漆腻子刮平,防止返色。
5、对于潮湿或部分有水又急需施工的地面,要采取吸水、擦干、太阳灯照、热风机吹或煤气火焰烘烧等措施使其加速干燥,以达到施工要求。
